建筑业系统平台中关于工程库录入方法与注意事项

发布时间:2022-03-30

工程库录入方法与注意事项

(1)工程库首次录入

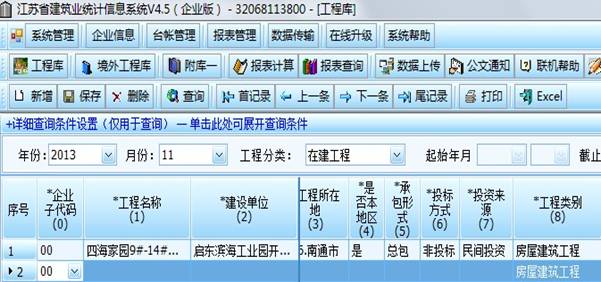

登录《统计信息系统》后,点击界面上部的“工程库”,出现工程库界面(见下图),点“新增”,然后在新增的空白记录

中录入工程项目名称等相关内容。录入时必须根据建设工程施工

合同相应内容录入。工程名称和建设单位要完整,请录入全称。记录中的大部分内容是从下拉菜单中选择的,不用录入,但内容

一定要选择准确,选定后击“回车鍵”或用鼠标点击即均可。

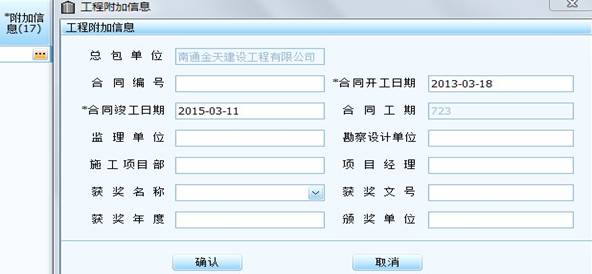

日期格式一律按照国际短日期格式10位数录入(即年为4位,月为两位,日为两位,年、月、日中间加“-”,如2013年6月8日,录入格式是2013-06-08)。单击“附加信息”(17栏)中的“小按钮”,弹出“工程附加信息”小窗口后(见下图),录入相关内容后点“确认”。工程承包形式是总包的,总包单位名称是默认的,工程承包形式是分包的,一定要填总包单位的名称。

工程项目内容录完“签订合同额”时,要先进行保存。方法是击“回车鍵”,点击左上角的“保存”(功能鍵)进行保存,弹出“数据保存成功”后,“本月产值”和“本月平均人数”指标栏的光标即闪动,即可录入数据。如不先进行“保存”的话,“本月产值”和“本月平均人数”指标栏的光标不闪动,不能录入数据。

工程库的工程项目,录完一条记录保存一条记录,然后点“新增”继续录入,需要录入的记录全部录完后点右上角的黑色“×”小按钮关闭该界面。

统计人员注意:1、统计上凡是价值量的统计指标,数据一律以“千元”为计量单位;2、统计数据一律为整数,均不保留小数。

(2)工程库平时录入

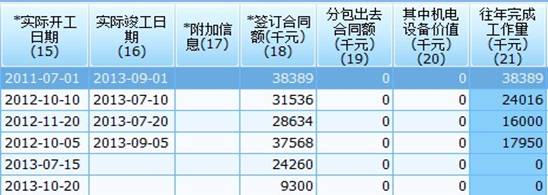

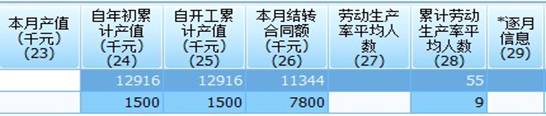

报告期内没有新增项目的,只需在“本月产值”(23栏)和“本月平均人数”(27栏)指标栏中录入本月完成的产值和本月平均人数即可(见下图上)。报告期内项目没有竣工的,请不要在“实际竣工日期”一栏中录入“竣工日期”,否则系统就会默认到“工程分类”中的“竣工工程”库中去了。“实际竣工日期”请按该工程竣工验收后的实际竣工日期填列(见下图下)。

报告期内有新开工工程项目的,点“新增”,录入方法同上述,按工程库内容一一录入并保存。全部录完后点右上角黑“×”小按钮关闭该界面。

(3)逐月信息录入

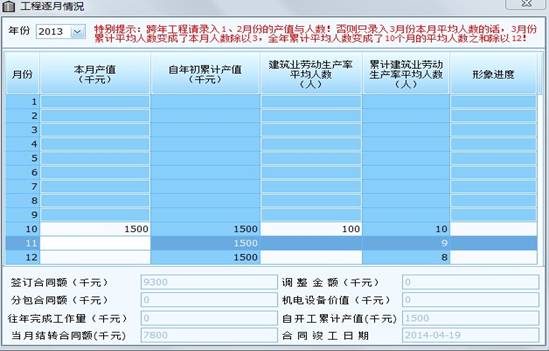

“逐月信息”(29栏)点开后出现的小窗口,既能看到工程1-12月份所上报的产值和平均人数的逐月信息,还能录入和修改报告期完成的产值和平均人数(见下图)。

方法是:单击“逐月信息”(29栏)中的小按钮,弹出“逐月信息”子窗口(见上图)后,可录入“本月产值”和“本月平均人数”。如有报告期内新增的工程项目,实际开工日期是本报告期上月或上月前开工的,在“逐月信息”中,其每月完成的产值和每月的平均人数一并记入本报告期月份,开工至本报告期上月空白栏内一律补“0”。

统计人员注意:统计上一律不允许追补历史数据。

(4)工程类别、类别子项的选择

工程库中的“工程类别”是根据建筑业企业资质等级主项默认的,但“工程类别子项”是按照该菜单中的内容(工程用途)手工选择的,所以,一定要正确选择(见下图)。

统计人员注意,你录入的工程项目如有不是资质等级主项默认的工程项目,“工程类别”也是要手工选择的,这样,不但“工程类别”要选择正确,“工程类别子项”也要正确选择。

(5)房屋建筑面积、工程造价等信息的填报

工程库中的房屋建筑面积、工程造价和层次以及开竣工日期等信息的填报正确与否直接关系到单位的统计工作质量,所以一定要按实填报。

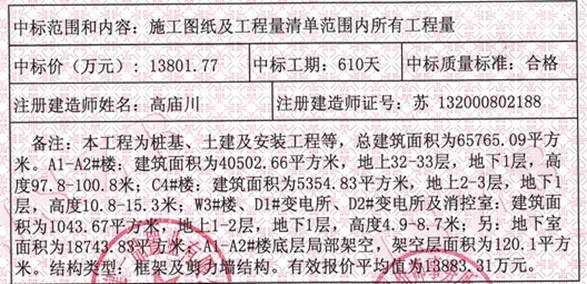

施工单位和建设单位签订的房屋建筑工程施工合同,有的只有工程名称工程内容、建设单位、施工单位和工程造价、合同开竣工日期等信息,没有房屋建筑面积、层次、栋数和工程结构、资金来源、实际开竣工日期等信息。这里简单说一下,有的招标代理机构签发的中标通知书,其中工程概况(内容)比较详细(见下图二建集团无锡江阴的一份中标通知书)。所以,统计人员在录入

工程信息前,一定要主动向公司或项目部有关人员了解在建工程的相关信息,这是建筑业企业统计人员起码要做的一项工作。工程库中要求填报的内容,不能不填,也不能瞎填。

(6)计算建筑业劳动生产率平均人数

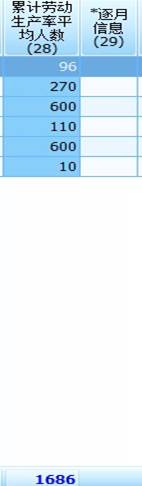

《统计信息系统》中ZJ105-1表和ZJ206-1表中的计算建筑业劳动生产率平均人数=报告期工程库中“本年工程”累计劳动生产率平均人数(28栏之和见下图左)+附库一中报告期公司本部计算劳动生产率累计平均人数(见下图右)。

A)工程库中的“劳动生产率平均人数”(27栏)的填报方法:

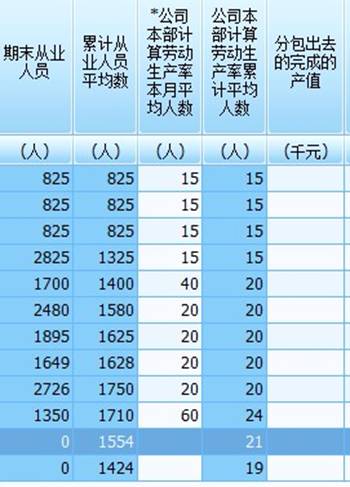

按统计数据采集要求,计算建筑业劳动生产率月平均人数是根据报告期内各工程项目部(或工地)按施工日志所记录的报告期月每天发生的施工人数之和/报告期月日历天数计算的。各工程项目部(或工地)的管理人员应统计在各项目部(或工地)的施工人数中,也可统计在附库一的公司本部计算劳动生产率月平均人数中。要求不重复、不遗漏。公司所有不在施工现场的管理人员、施工人员和其他人员(这里的其他人员不是附营企业的人员,是公司机关办公人员以外的人员)都应统计在附库一中的“公司本部计算建筑业劳动生产率月平均人数”一栏中。

B)报表中“累计计算建筑业劳动生产率平均人数”中不包括工程库中劳务分包工程的平均人数。要求按报告期工程库中“累计劳动生产率平均人数”指标下方的“求和数”+报告期附库一中“公司本部计算劳动生产率累计平均人数”=报告期附库一中“从业人员期末人数”之和/报告期“日历月数”。

C)正规的建筑业企业,因企业人力资源管理(人事劳资管理)和安全生产管理、劳务人员工资管理以及统计工作等需要,一般都会要求所属工程项目部(或工地)建立施工人员(管理人员、现场工人、勤杂人员和劳务人员)管理台账(花名册)的。而且,工程项目部(或工地)每月上报给公司总部的统计报表中应该都有施工人数的。

一个有资质等级的建筑业企业,人力资源管理部门应该建立公司机关办公人员和所属工程项目部(或工地)施工人员花名册的。再说,工程项目部(或工地)对所雇佣的劳务人员也都会登记在册的。(附:用图例说明)

D)在工程项目部(或工地)不能及时提供施工人数的情况下,可以用施工产值/劳动生产率来测算建筑业劳动生产率平均人数。

近几年建筑行业的人工工资比较高,所以,劳动生产率也相应提高。目前,房屋建筑工程施工企业每月每人劳动生产率一般在1.5万元至2.5万元左右,机械化施工程度高一点的房屋建筑工程施工企业劳动生产率还要高一些。但各施工阶段的劳动生产率也是不一样的,开工阶段和粉饰阶段产值量要相对少一些,结构阶段产值量要相对多一些,这种情况统计人员要掌握的。另外,机电安装工程、装饰装修工程、交通运输工程、电力安装工程、市政工程等专业施工企业的平均人数可视情测算填报,这些专业施工企业的劳动生产率显然要比房屋建筑工程施工企业的高。

统计人员注意,“计算建筑业劳动生产率平均人数”不得随意填报,这个指标是用来计算建筑业主要经济技术指标平均值的。

(7)自行完成的施工产值中不包括机电设备价值和分包出去的价值。如有这些价值的,应在工程库的19栏或20栏中填列,计算时“签订的合同额”中就会自动减去这些价值的。在设备安装产值中,不得包括被安装设备本身价值。填报时要注意的。

(设备安装工程产值:指设备安装工程产值价值,包括(1)生产、动力、超重、运输、传动和医疗,实验等各种需要安装设备的装配和安装与设备相连的工作台、梯子、栏杆等安装设施工程,附属于被安装设备的管线敷设工程、被安装设备的绝缘、防腐、保温、油漆等工作。(2)为测定安装工作质量,对单个设备、系统设备进行单机试运和系统联动无负荷试运工作)。

189-122-03066
公司简介
关于我们
润远网校
建筑施工资质
建筑总承包
建筑专业承包
建筑劳务分包
设计资质
建筑装饰工程设计
园林景观工程设计
环境工程设计
医疗器械
二、三类医疗器械经营许可GSP现场检查验收细则
第二类医疗器械经营备案提交资料
其他资质
安全许可证办理
建筑业统计平台
行业动态
政策法规
相关资讯
Copyright@2018~2022 版权所有:南通润远企业管理咨询有限公司 地址:南通市崇川区姚港路2号鸿运大厦A座520室 备案号:苏ICP备18026071号
